施工與安裝細節 / IYSON

廚具怎麼安裝?從舊廚拆除到設備完成,一次看懂現場施工流程

廚具安裝不只是把櫃子搬進家裡。從舊廚拆除、現場清理、給排水確認、櫃體定位,到水槽、爐具與排油煙設備安裝,每個環節都會影響廚房的穩定、安全與使用壽命。跟著愛森的施工紀錄,一次看懂廚具安裝現場。

廖述傑|愛森實業負責人

發布:2026 年 8 月 10 日

愛森實業負責人,專注廚房規劃、系統櫃、全屋收納與安裝整合。

廚具安裝廚房施工流程系統廚具安裝廚具安裝注意事項舊廚翻新廚房櫃體安裝

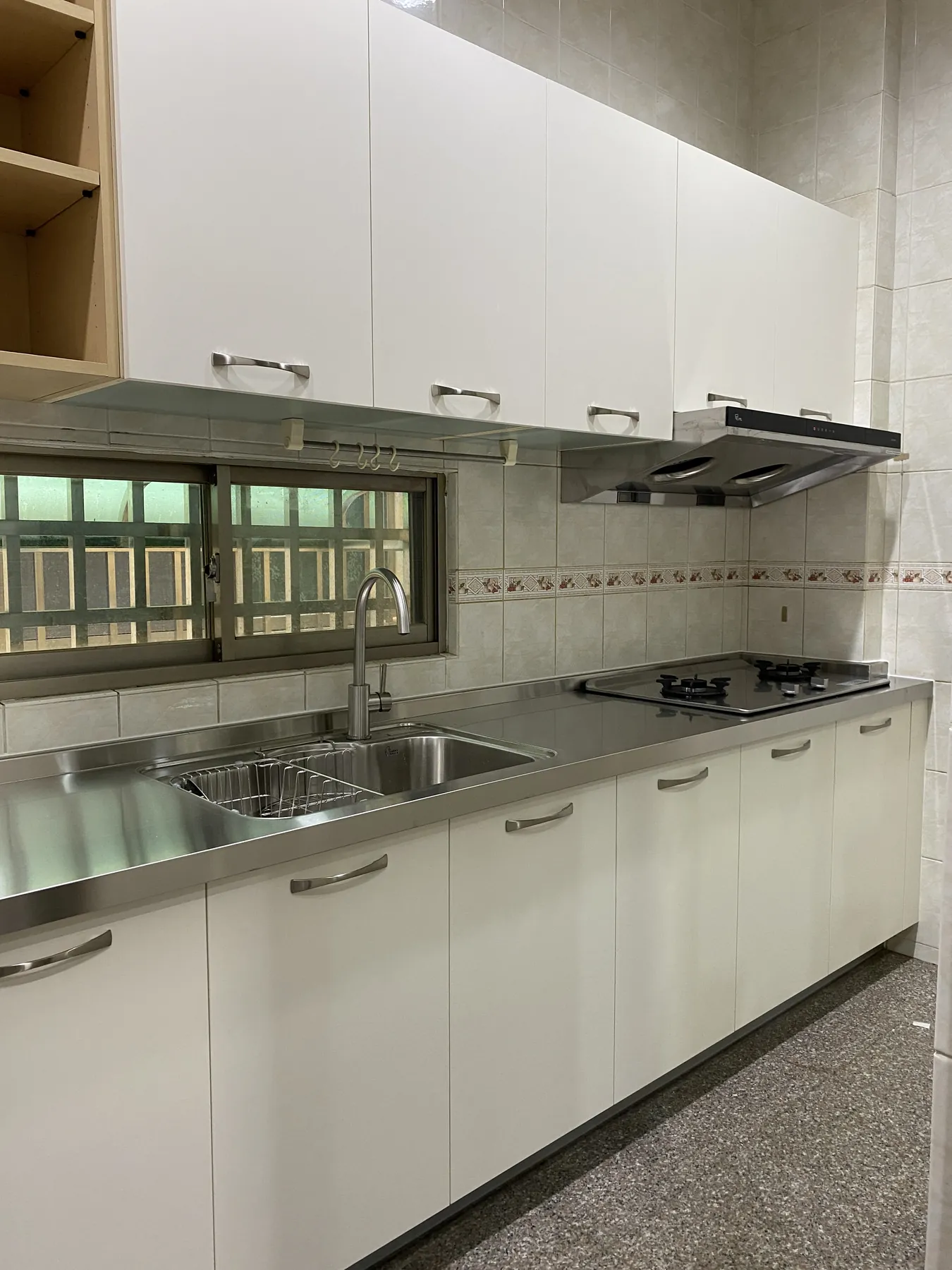

舊廚拆除並完成櫃體、不鏽鋼檯面、水槽、爐具與排油煙機安裝的廚房全景
本案例完成櫃體、檯面、水槽、爐具與排油煙設備安裝後的全景;完工畫面背後,是前期確認與現場逐項校正的結果。

廚具進場前,哪些事已經先確認?

準備換廚房時,你可能會想知道:舊櫃怎麼拆?新櫃到家後要做哪些事?這組照片記錄同一個舊廚更新案場的安裝日,帶你依序看現場如何進行。

正式進場前,空間尺寸、櫃體配置、給排水與電源位置、設備規格及製作圖面,都需要先確認;櫃體也已在工廠完成主要製作。安裝當天,再把確認好的內容落實到現場。

本案例在一天內進行多項工序,但每個家的工期不同。櫃體數量、檯面材質、水電修改、現場條件與設備種類,都會影響安排。若拆除後發現漏水、牆地不平或管線需要重整,應先處理,再接續安裝。

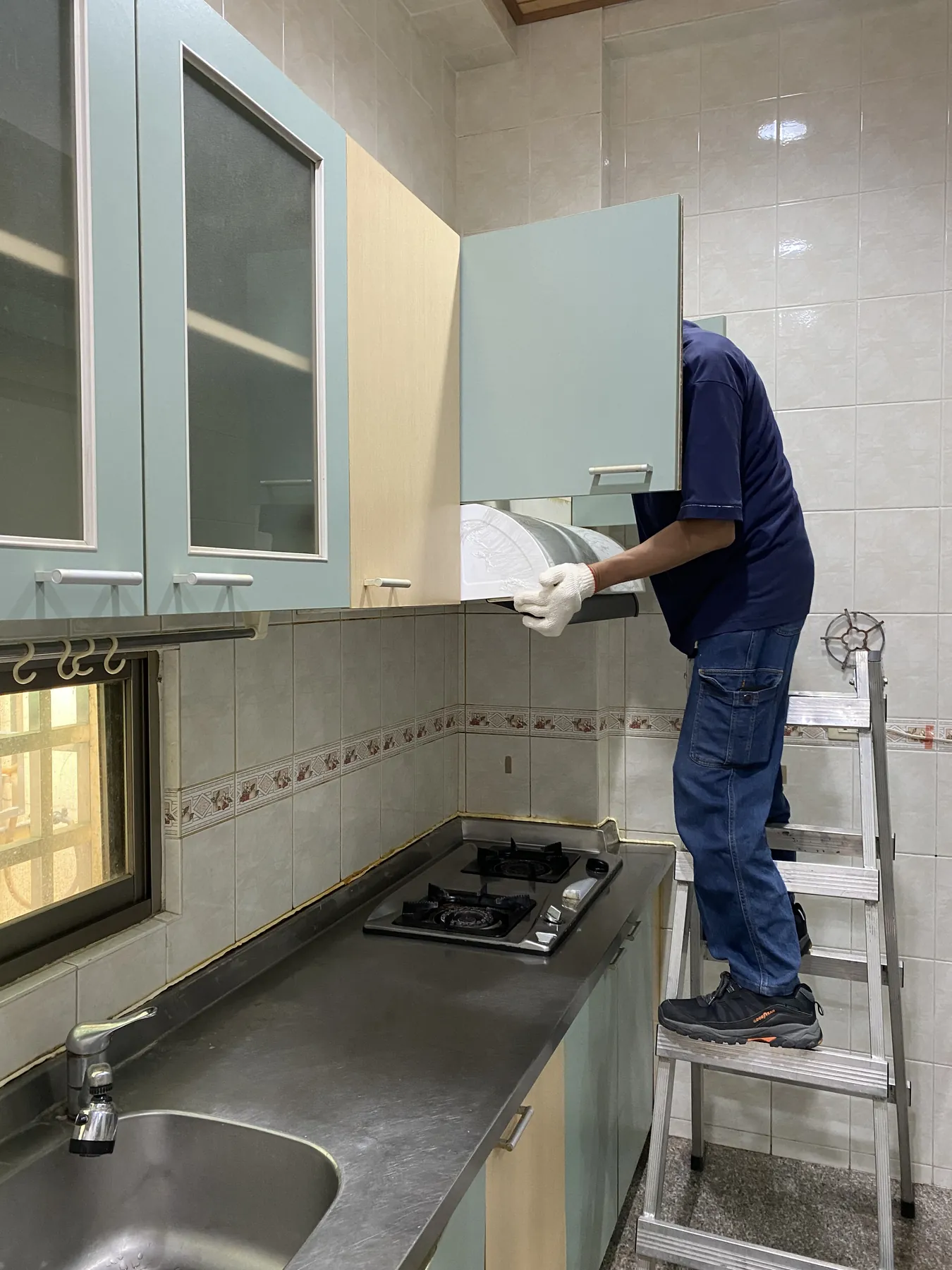

施工人員進場檢查舊廚上櫃、檯面與設備位置
進場先記錄原有廚具與現場條件本案例施工紀錄:拆除前先確認舊廚具、設備、牆面與現場管線狀況,避免拆除範圍與保留項目不清楚。

第一步:保護現場並確認施工條件

進場後,先核對搬運路線與施工範圍,再確認地面、牆面、給排水、電源、瓦斯與排油煙孔的位置。若有想保留的櫃體、設備或管線,也在這時再次確認,讓屋主與施工人員對拆除、保留的範圍有一致的理解。

第二步:拆除原有廚具

施工人員會依現場條件,逐步移除設備、檯面與櫃體,同時辨識原有接點,保護要留下的水電、牆磚、窗框與周邊設施。拆除時仔細處理接點,可以減少拉扯或敲除造成的損傷,也避免增加修補範圍。

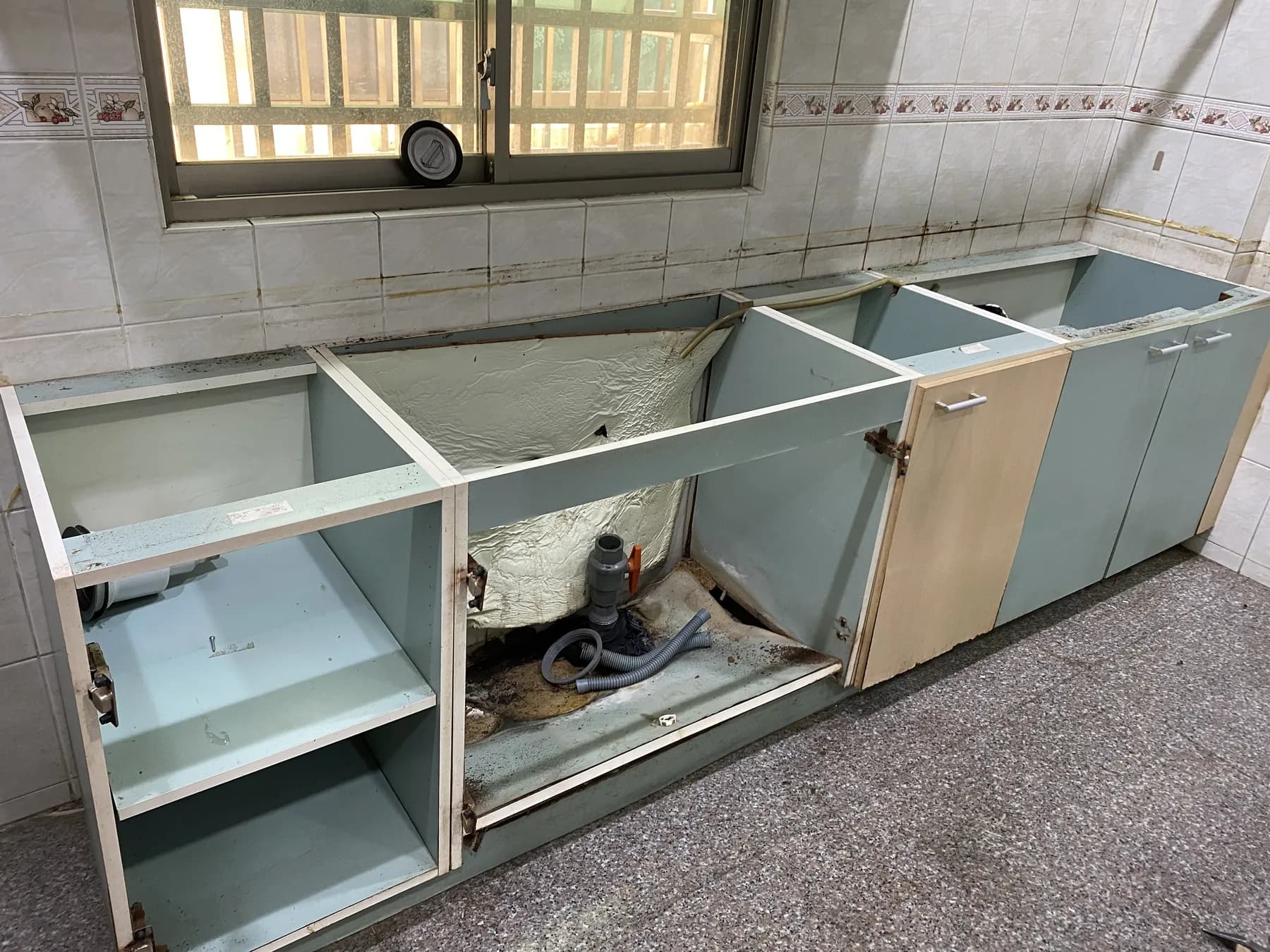

施工人員拆除窗下的舊廚房地櫃
原有櫃體逐步拆除拆除原有櫃體時,同步留意需要保留的牆面、窗框與管線接點。

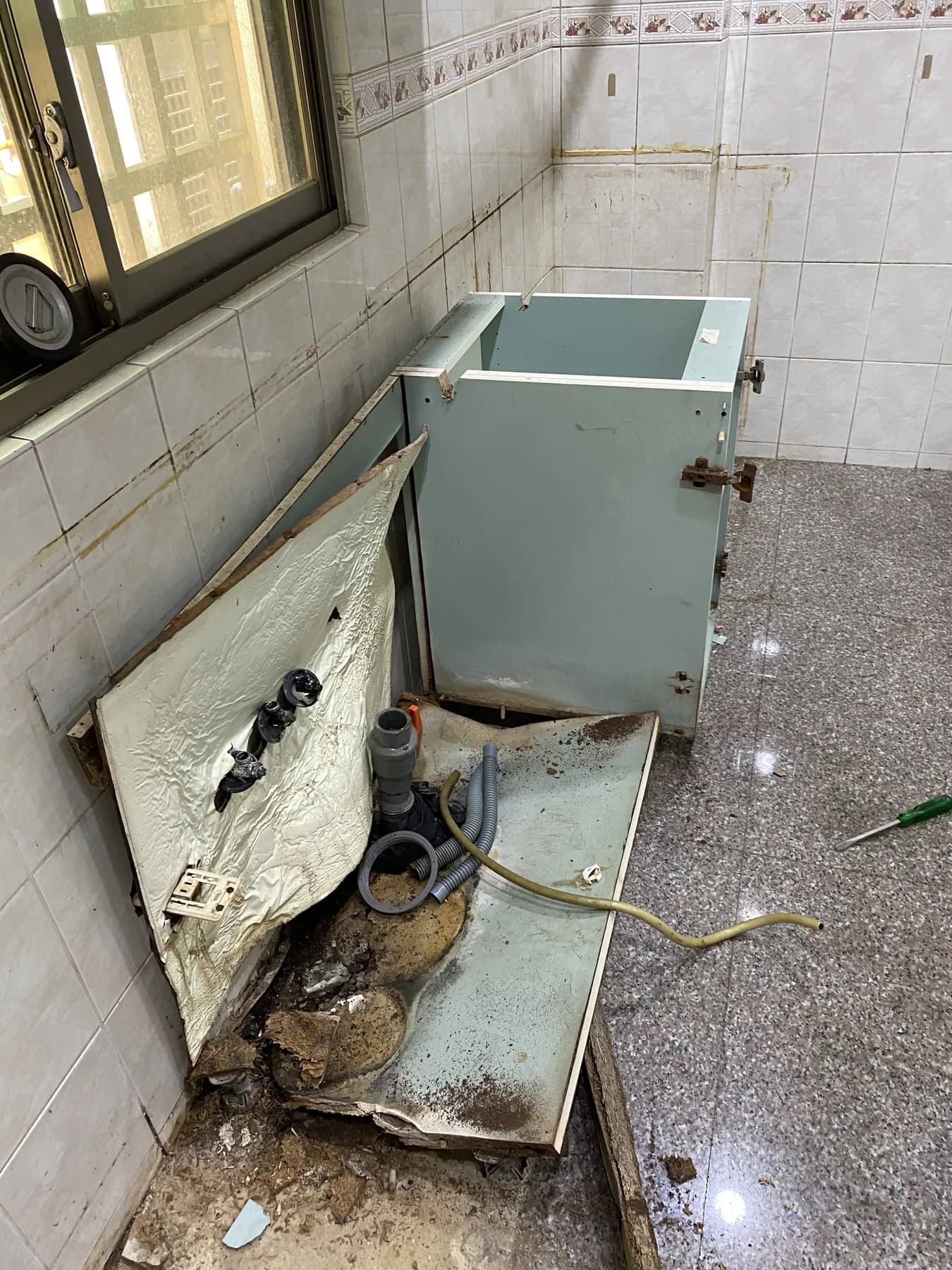

舊廚櫃移除後露出的磁磚牆面、地坪與給排水位置
拆除後露出牆地與管線櫃體移除後,才能完整看見原本被遮住的牆面、地面與給排水狀況。

第三步:清理現場並檢查給排水

舊櫃移開後,先清掉碎屑與累積的污垢,才看得清楚牆面、地坪與管線。接著確認止水閥能否開關、排水口與接頭是否完整,以及位置是否配合新櫃體。若發現鬆動、滲漏或老化,先請合適的專業人員處理。

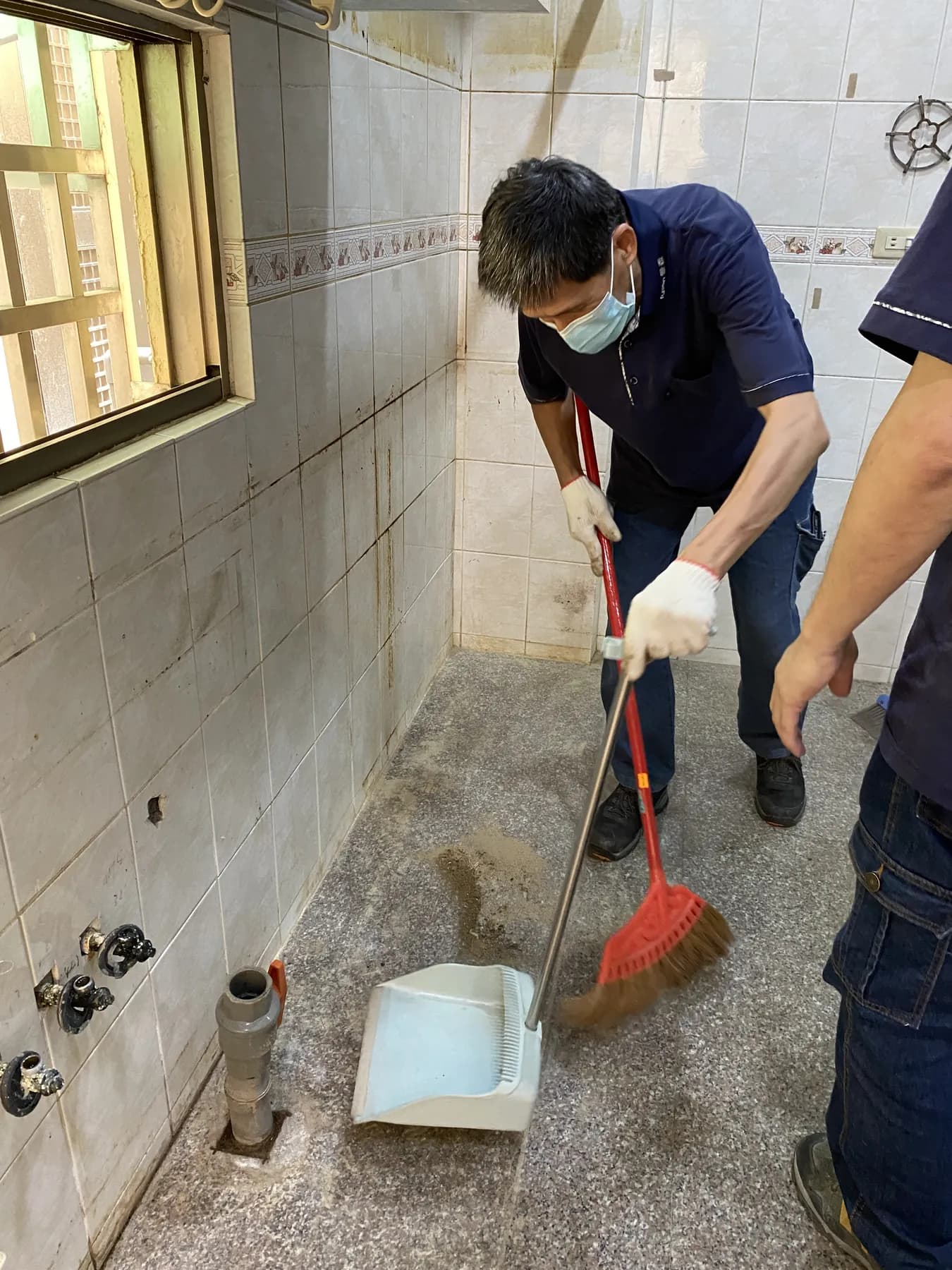

施工人員清理舊櫃拆除後的磁磚地面與牆角
牆地面清理安裝新櫃體前先清除污垢與碎屑,才能檢查被舊櫃遮住的表面狀況。

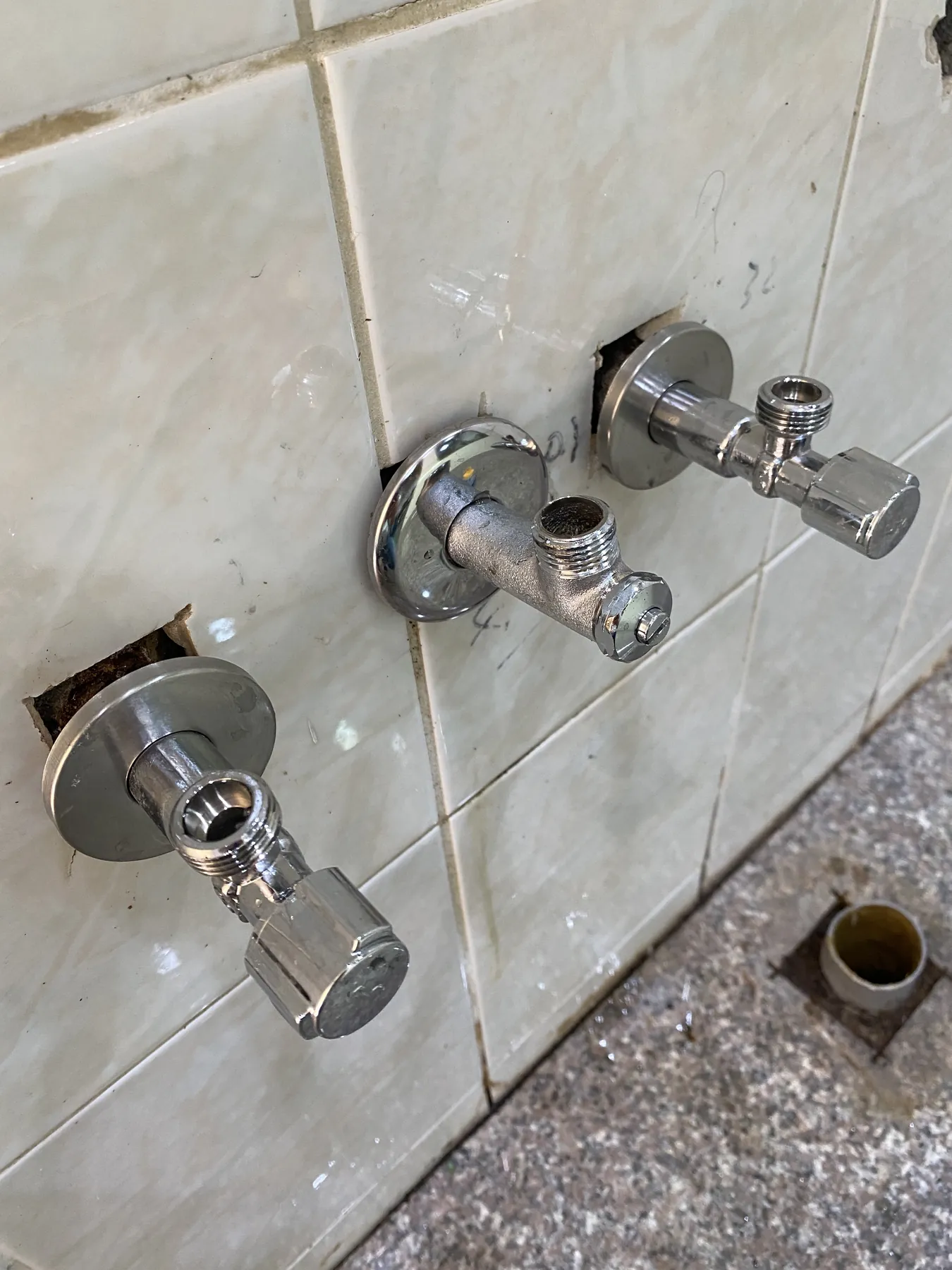

舊廚拆除後牆面的給水閥件與排水接點
給排水閥件整理本案例在櫃體進場前確認牆面閥件與接點;是否需要更換仍須依現場檢查判斷。

第四步:櫃體進場、排列與水平校正

地櫃依確認過的圖面排列,再逐一核對和牆面的距離、櫃體順序、門片開啟方向與設備空間。家裡的牆地不一定完全方正,施工人員需要用調整腳或既定固定結構,把水平與垂直校正好,再連接、定位。

這些調整會影響檯面是否平整、門片與抽屜是否順暢,以及水槽周邊會不會積水。固定前也要再量一次設備開口,確認尺寸與日後維修空間。

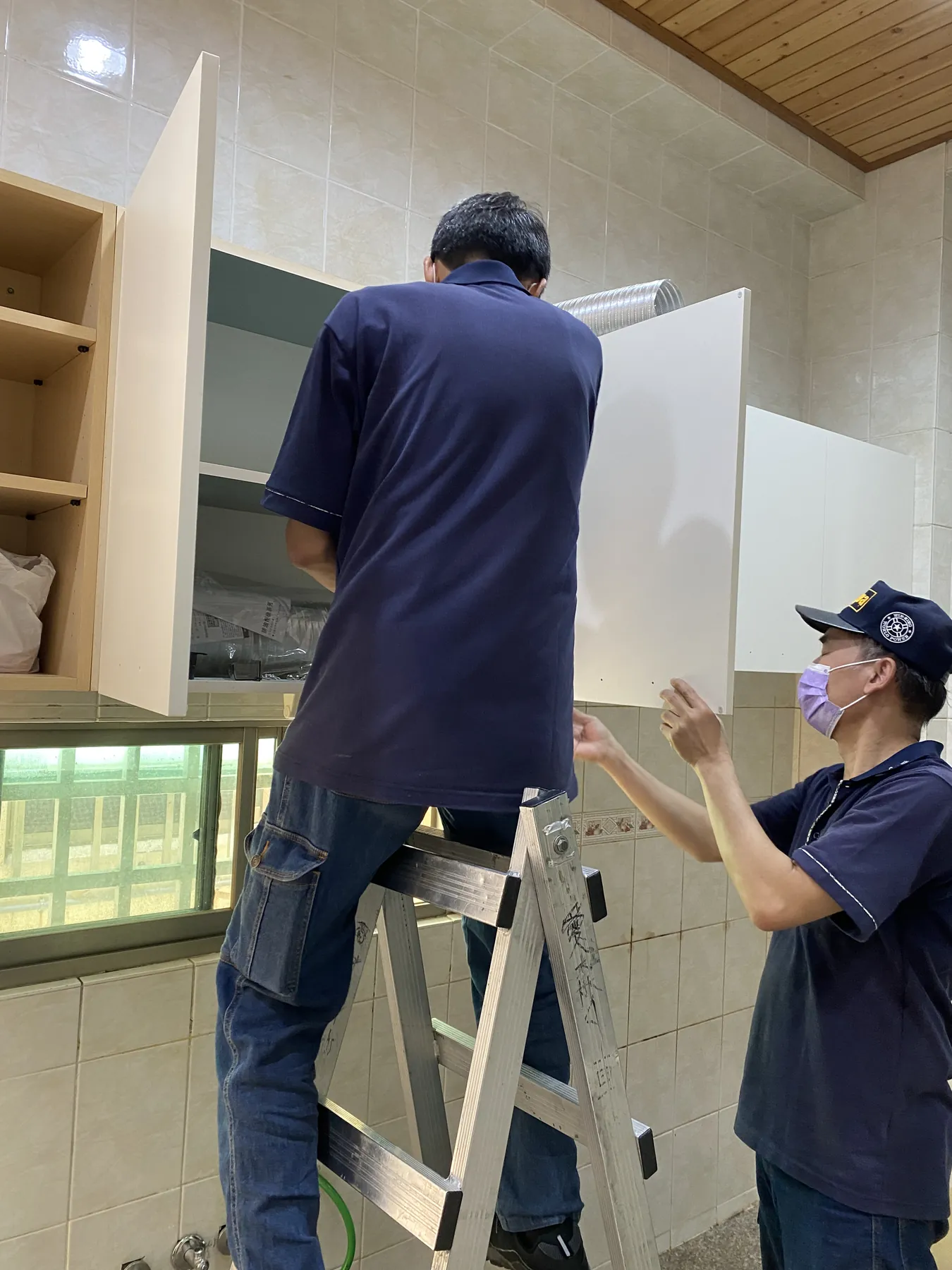

施工人員將白色廚房櫃體搬入現場並依牆面排列
櫃體依圖面進場定位櫃體進場後先確認排列、設備空間與牆面關係,再進行水平校正與固定。

第五步:安裝吊櫃與排油煙系統

安裝吊櫃時,要依牆體條件選擇固定方式,也要確認高度、櫃門開啟與下方工作區。排油煙設備則要對上牆面孔位,核對風管管徑、轉彎、接合與固定;急彎太多或接合不密實,都可能增加排煙阻力、震動或異音。

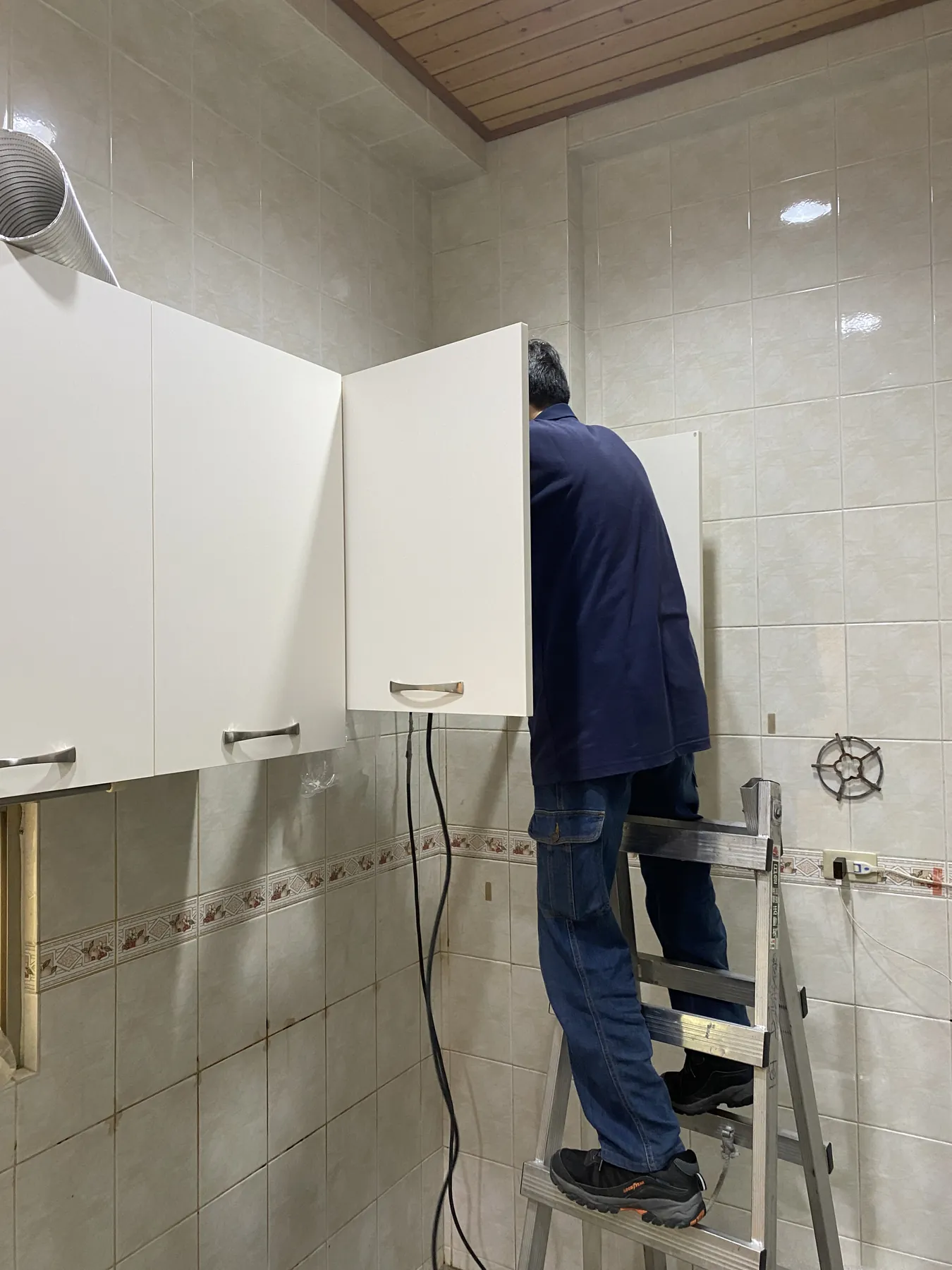

施工人員在梯上安裝窗戶上方的白色廚房吊櫃
吊櫃安裝與固定吊櫃安裝須確認牆體、固定點、排列與使用高度,不能只看立面是否整齊。

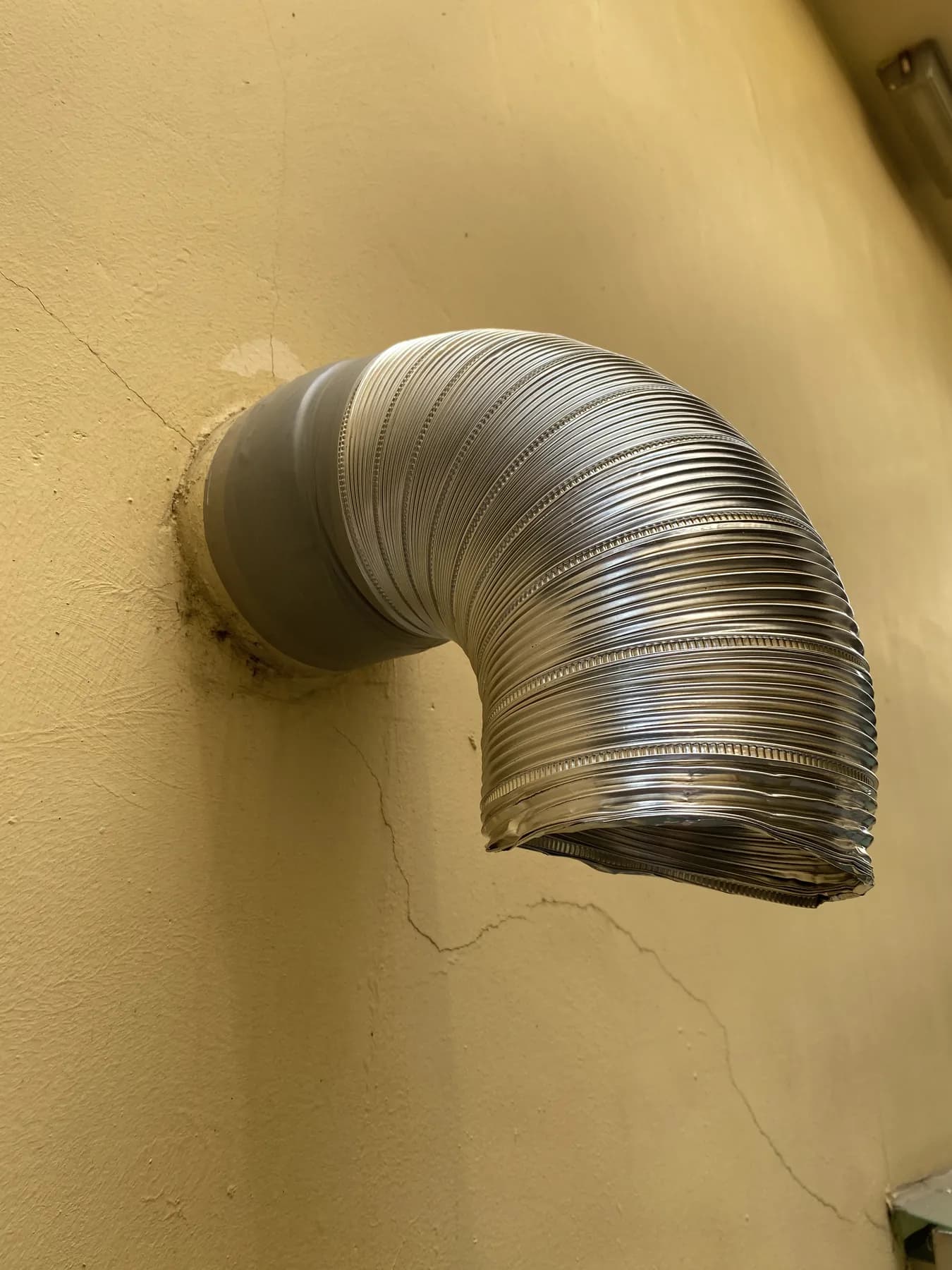

排油煙設備的金屬風管彎頭接入牆面排煙孔
排煙管接入牆面孔位排煙管的孔位、彎折與接合會影響排煙路徑;實際管徑與安裝方式應依設備文件確認。

第六步:檯面、水槽與五金安裝

本案例可看到不鏽鋼櫃體、檯面與水槽在現場定位及加工的細節。開孔位置必須配合水槽、龍頭與設備尺寸,並預留接管及日後檢修空間;加工後的邊緣、檯面與牆面交界、水槽周邊,也要依材料與施工方式完成防水收邊。

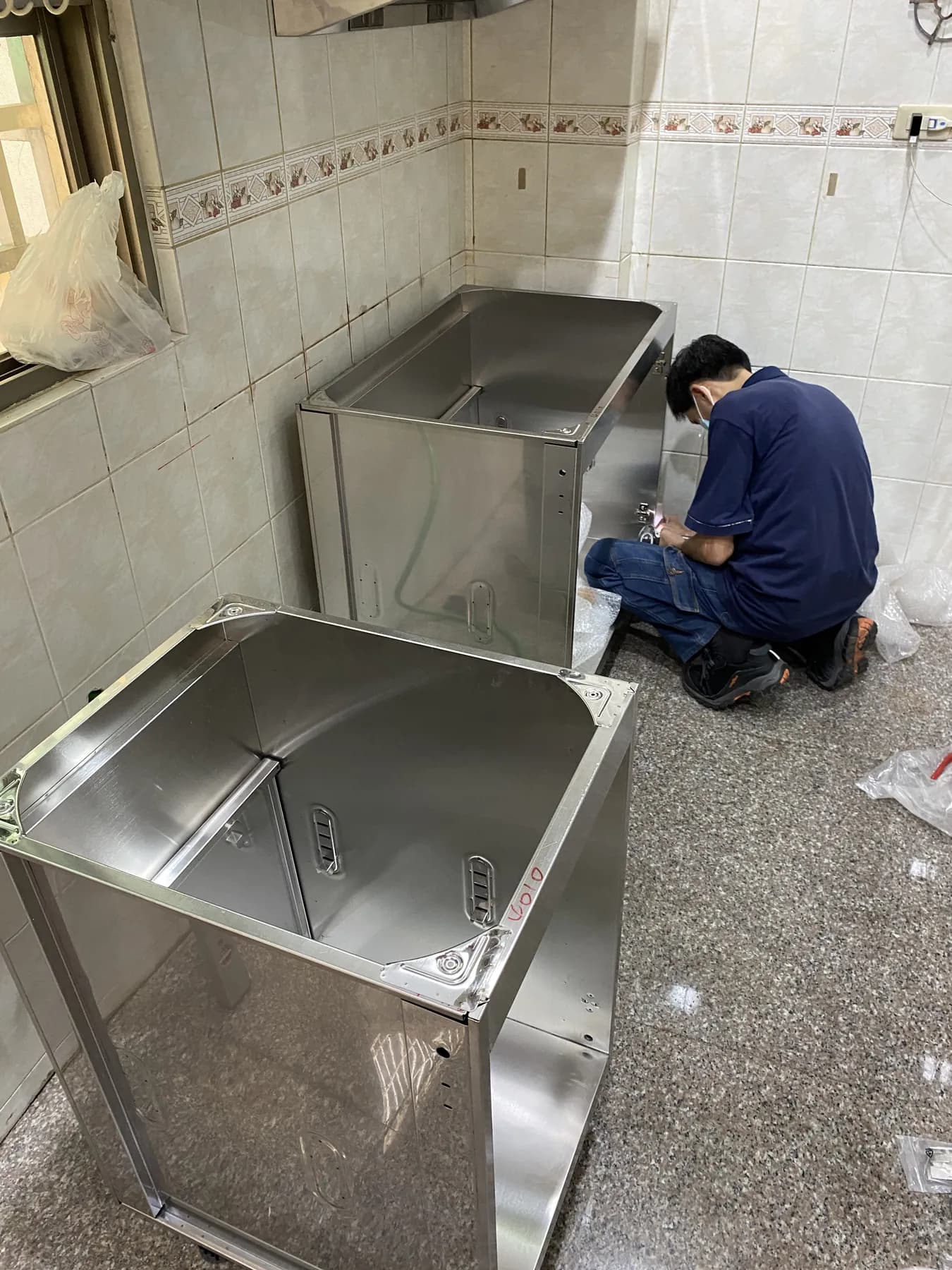

施工人員在窗下定位不鏽鋼廚房櫃體與檯面
不鏽鋼櫃體與檯面定位本案例先核對不鏽鋼櫃體、牆面與既有管線的位置,再進行後續加工。

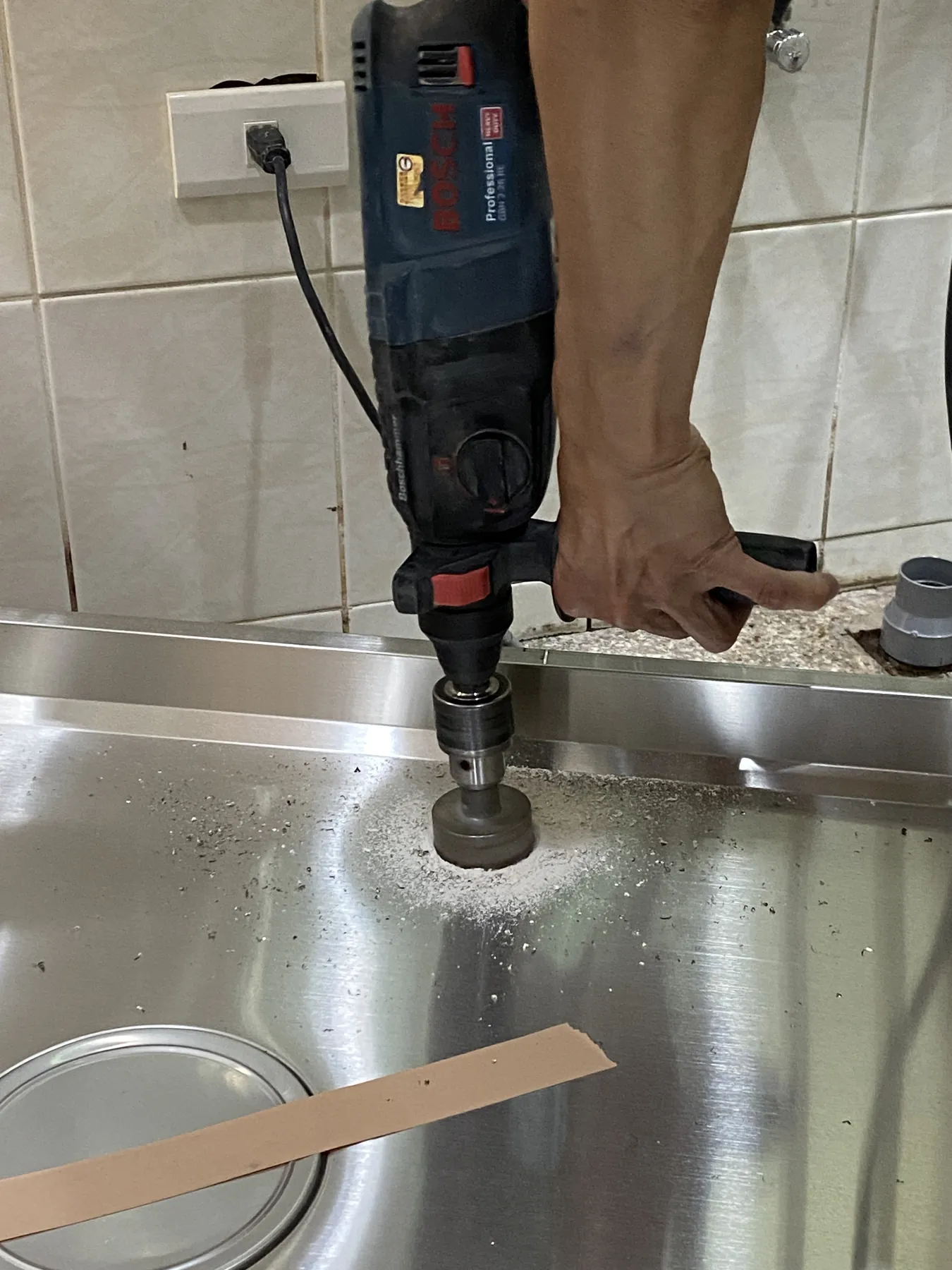

施工人員使用工具在不鏽鋼水槽檯面進行圓孔加工
水槽與檯面開孔水槽與五金開孔必須配合實際設備尺寸與位置施工,避免只用估算決定。

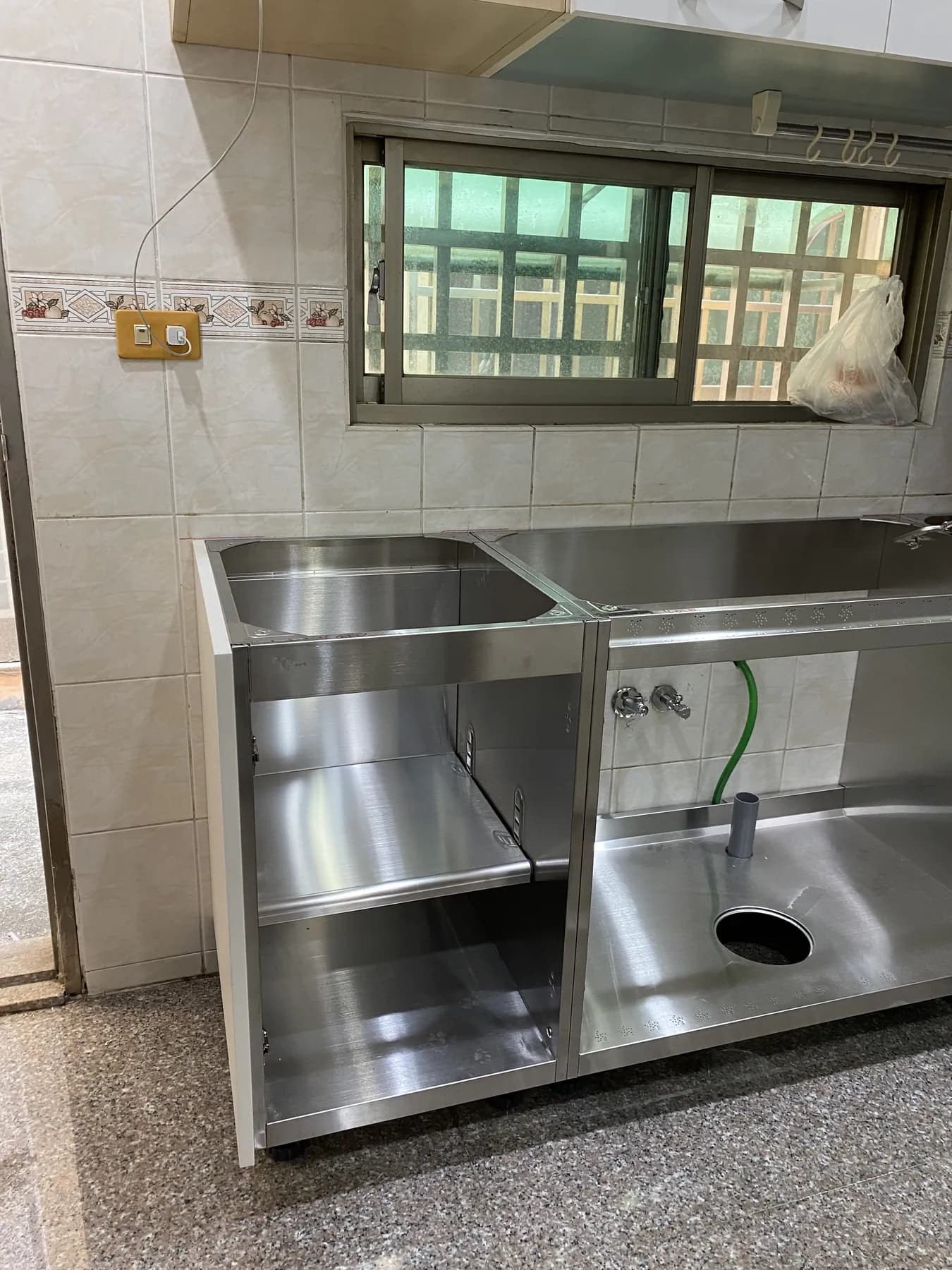

窗下完成定位的不鏽鋼檯面、水槽與水龍頭預留孔
檯面與水槽完成定位水槽、檯面與牆面的接縫需完成適合材料的防水收邊,並保留後續接管與測試空間。

第七步:連接水路、排水、瓦斯及設備

水龍頭、進水、排水、爐具及相關設備安裝後,要檢查接頭是否固定、軟管是否受到擠壓,以及排水路徑是否順暢。照片呈現的是本案例可見的接管與爐具安裝工序;不同設備的電力、瓦斯、散熱與固定要求,仍應依原廠文件及現場專業人員判斷。

涉及瓦斯、專用電源或需依法規與設備規範處理的項目,應由合適的專業人員施作與確認。廚具安裝人員也要保留設備可拆裝及檢修的路徑,不能為了外觀把接點永久封住。

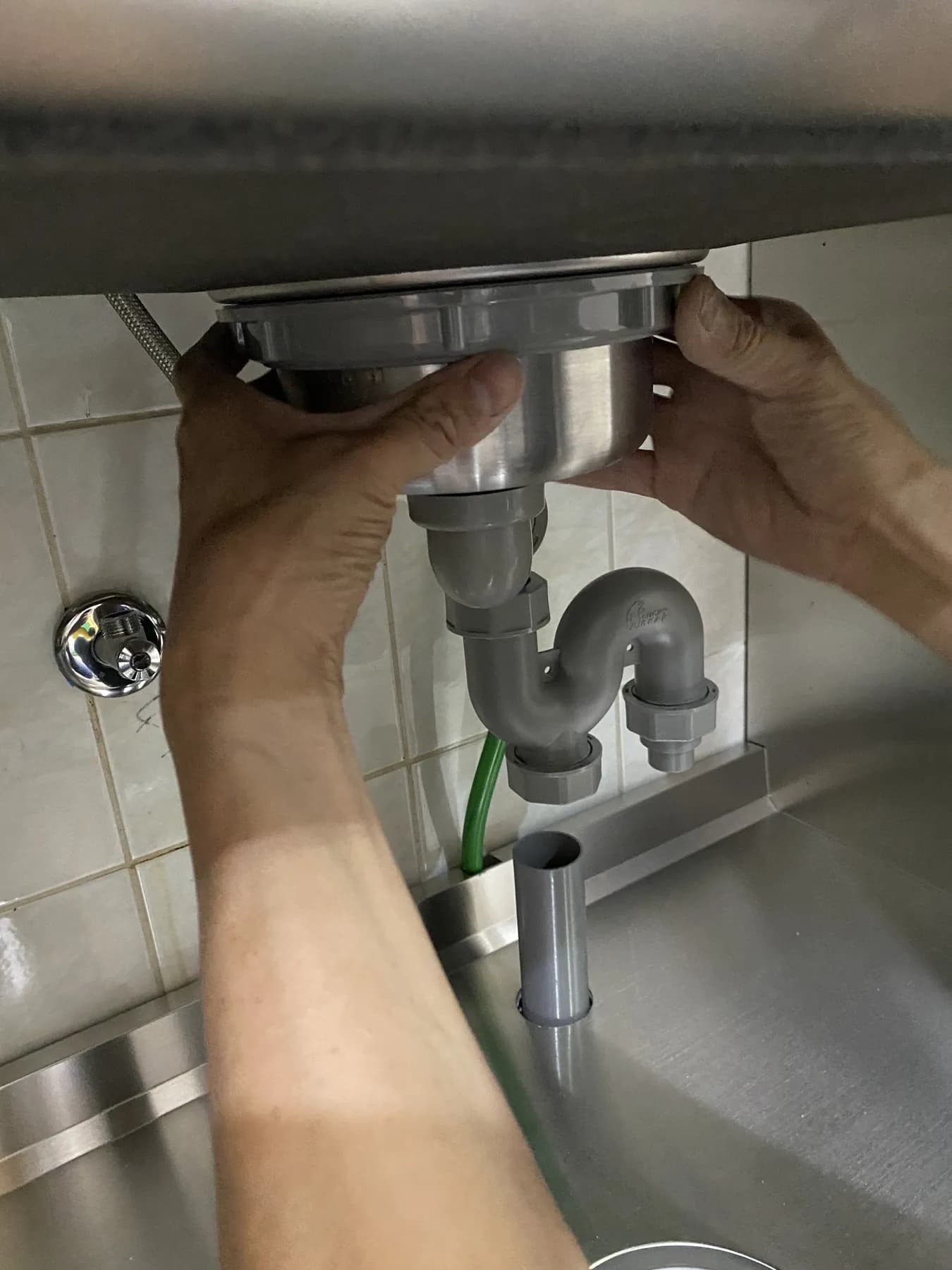

施工人員在水槽下方連接排水管與接頭
水槽排水接管給排水接妥後需實際放水,檢查接頭、排水速度與櫃內是否有滲漏。

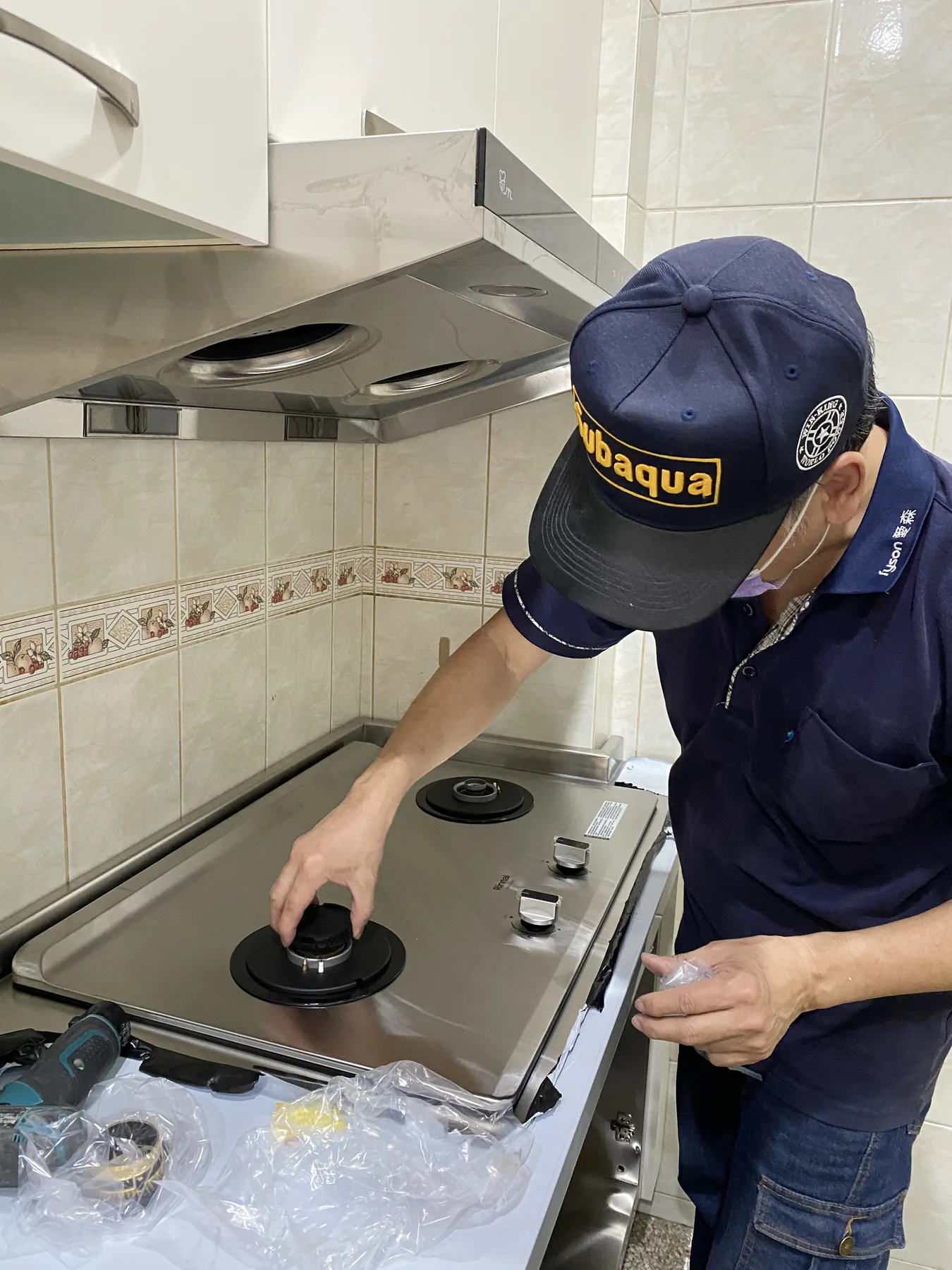

施工人員將黑色爐具安裝到不鏽鋼檯面開口
爐具安裝定位爐具需依開孔與設備安裝條件定位;瓦斯或電力連接應由合適的專業人員處理。

第八步:調整、測試與清潔

櫃子和設備都裝好後,還有一輪調整與測試:門片、抽屜的高低和縫隙要合適,開關時不互相碰撞;水槽要實際放水,爐具與排油煙機也要依設備條件試運轉。接著檢查檯面、水槽與牆面的接縫,確認功能後再清除碎屑、整理現場。

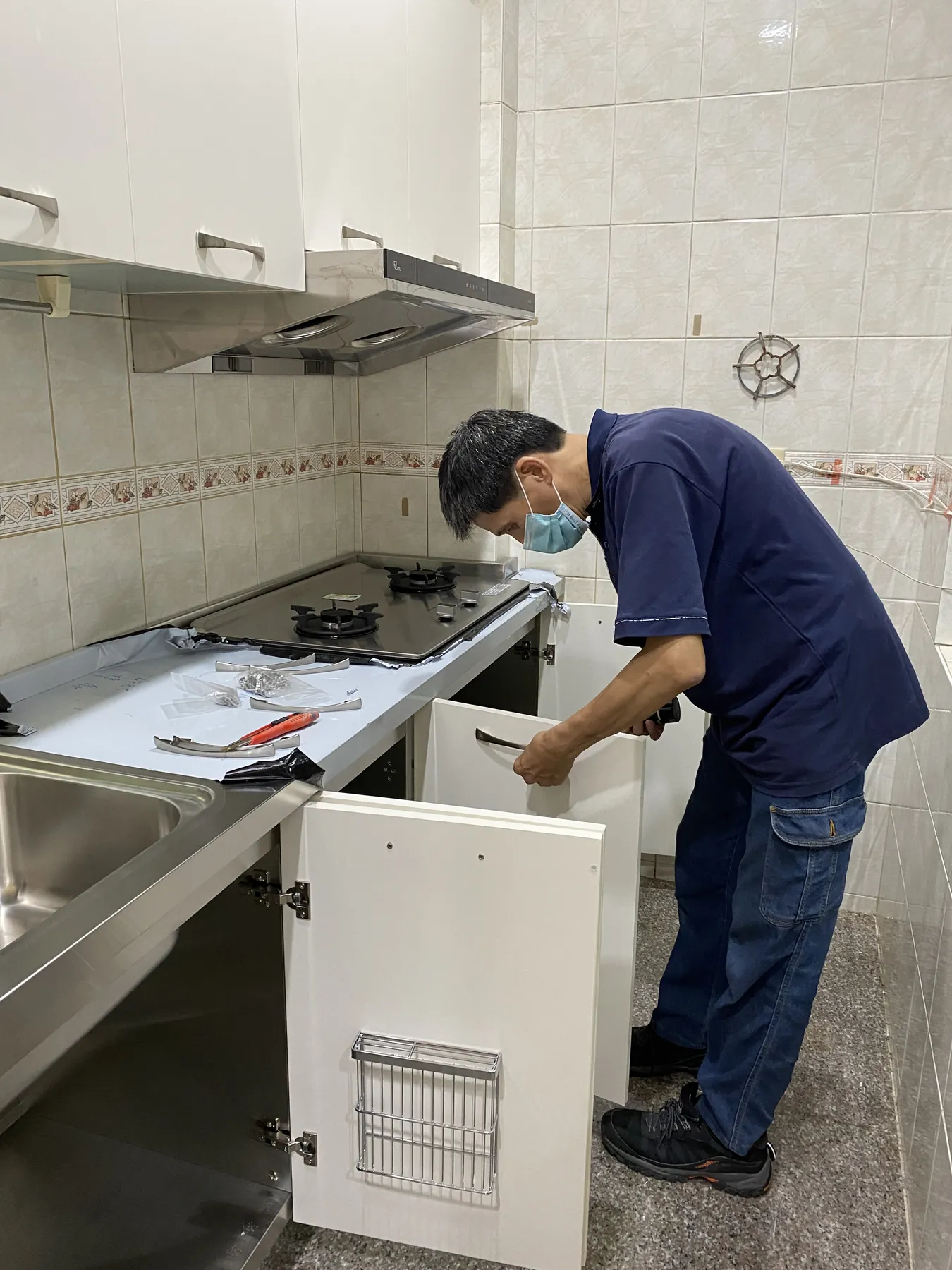

施工人員在已安裝水槽、爐具與吊櫃的廚房進行最後調整
完工前調整與功能確認本案例完工前再次檢查設備、門片與現場;交付前仍應完成給排水及設備測試。

安裝前,你可以先準備這幾件事

  • 確認施工日期、可施工時段及社區申請、電梯保護或廢棄物清運規定。
  • 清空廚房、走道與搬運路線,讓櫃體及設備可以安全進場。
  • 預留搬運車輛停靠、卸貨及施工人員進出的空間。
  • 確認現場的水、電與瓦斯能依安全條件進行測試。
  • 移走施工範圍內的易碎品、貴重物品與私人文件。
  • 設備品牌、型號與安裝文件應在櫃體製作前確認,避免現場才變更尺寸。

若是舊廚翻新,可以先拍全景、櫃內管線與設備銘牌,並列出想保留和更換的項目。這些資料能幫助施工人員提早確認拆除範圍,以及新櫃體和原有設備、管線要怎麼銜接。

交付前,把每天會用到的地方確認好

愛森以設計規劃、訂單協調與安裝整合為主,協助把現場條件與各項分工整理清楚。交付前,除了看看整體外觀,也要確認櫃體水平與固定、水槽收邊、排水,以及設備和管線是否能安全操作、方便檢修。

你可以用這份施工紀錄了解大致流程,再和愛森確認自己家的安排。每個案場的順序可能交叉調整,仍須以核定圖面、設備文件、現場條件與專業人員確認為準。
