自地自建廚房水電配置,要先找誰討論?水槽、插座、洗碗機、排油煙機一次想清楚

水電放樣前先整合水槽、洗碗機、排油煙機、IH 爐、蒸烤爐與淨水設備,才能讓管線位置配合實際廚房配置。

廖述傑|愛森實業負責人

發布:2026 年 7 月 5 日・更新:2026 年 7 月 21 日

愛森實業負責人,專注客製廚房、櫥櫃與門板製作規劃。

自地自建廚房水電配置廚房水電廚具規劃水電放樣洗碗機水電IH爐插座草屯廚具中彰投廚具

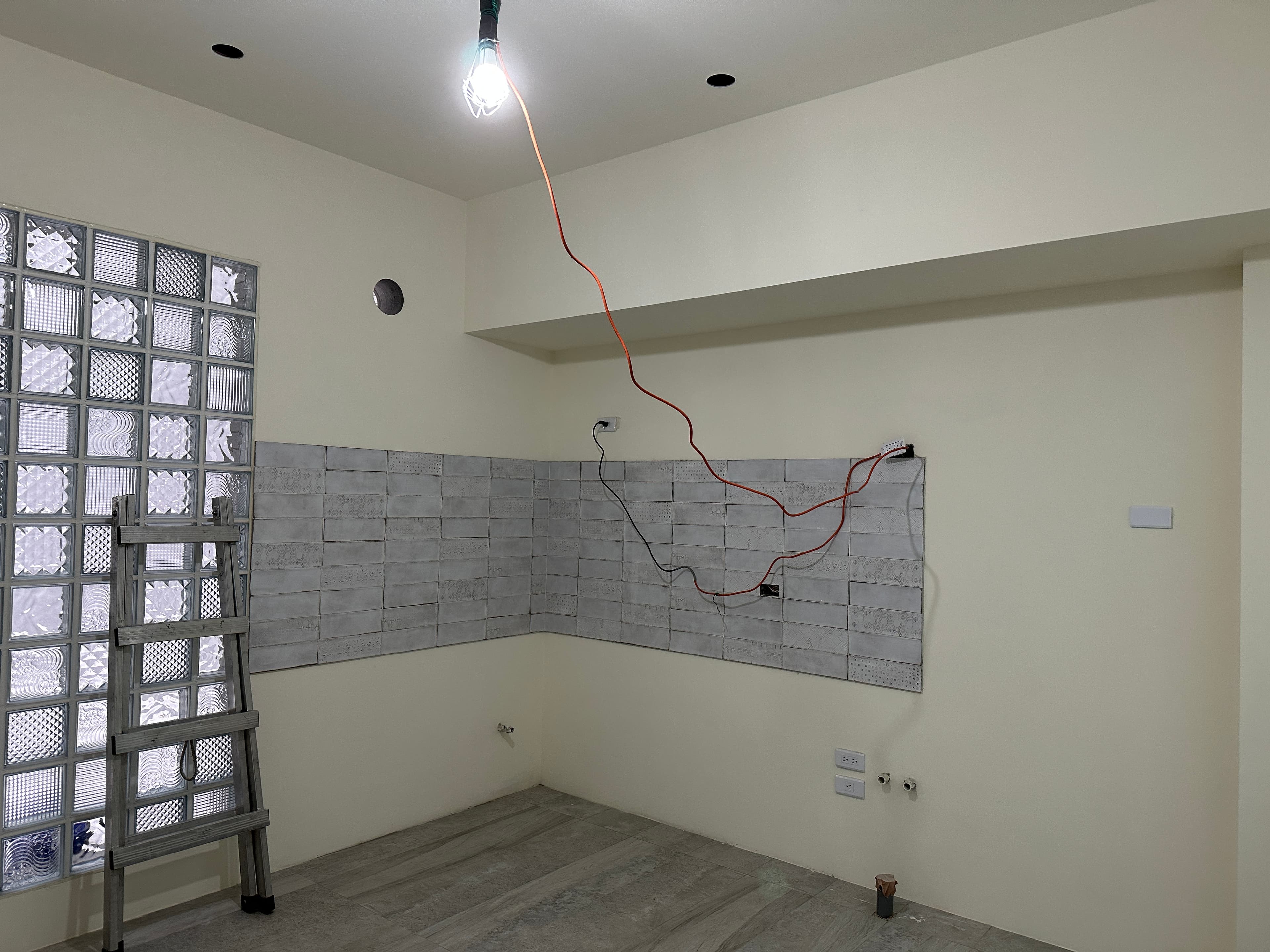

廚房封板前牆面的插座線路、給排水與設備位置預留
封板前要依核定廚具圖確認水槽、洗碗機、插座與設備位置;照片呈現的是管線預留階段。

水電師傅到場才決定設備位置,通常已經太晚

我在自地自建廚房的規劃現場,常遇到房子已進入水電階段,屋主才同時被問水槽、洗碗機、冰箱插座、排油煙機、IH 爐與淨水設備要放哪裡。這些答案彼此牽動,不能各自憑空決定。

這時候很多屋主才發現,廚房其實還沒想清楚。可是水電一旦放樣、配管、埋管、貼磚,後面要改就很麻煩。不是不能改,而是每一次修改都會增加時間、費用,也可能讓牆面、磁磚、櫃體都被迫配合錯誤位置。

廚房水電不是水電師傅一個人的事,而是生活規劃、廚具配置、設備規格和施工條件的共同結果。

先找誰討論?答案是:先找懂廚房配置的人

如果只問水電師傅,水電師傅通常會從線怎麼拉、管怎麼配、現場怎麼做來看。這很重要,但還不夠。因為水電師傅不一定知道你未來廚房怎麼用,也不一定知道你要不要洗碗機、蒸烤爐、IH 爐、廚下飲水機、RO 淨水器、掃地機充電座、小家電區、餐邊櫃或電器櫃。

  • 第一步:先找廚具規劃端討論生活需求,確認廚房配置、設備清單、收納方式與使用習慣。
  • 第二步:把配置圖交給建築師或設計端確認牆面、窗戶、樑柱、管道間、外牆、天花與建築條件。
  • 第三步:再讓水電師傅依照配置圖放樣,確認給水、排水、插座、專用迴路、開關、照明與設備位置。
  • 第四步:營造端一起確認施工順序,尤其是牆面開孔、排水坡度、磁磚、天花、管線、設備進場時間。

廚具規劃先定方向,建築師確認條件,水電師傅負責落地,營造端協調施工。這樣才不會變成每個人都很專業,但大家看的圖不一樣。

這個問題為什麼常發生?

因為自地自建的流程,通常是建築圖先走,室內生活細節後面才慢慢想。建築圖會告訴你廚房在哪裡,但不一定會完整告訴你水槽左右、爐具中心、洗碗機門片、蒸烤爐高度、小家電插座、廚下設備、冰箱開門方向、餐邊櫃插座和掃地機器人的位置。

這些都不是單純水電問題,而是生活問題。水電位置一旦錯了,後面的櫃子只能配合它,結果就會變成新房子、新廚房,卻每天用得不順。

現場判斷要看哪些地方?

1. 水槽位置

水槽不是只看排水管在哪裡,還要看備料區、洗菜區、爐具距離、窗戶位置與洗碗機配置。如果水槽太靠牆,手肘不好活動;如果水槽和爐具距離太近,備料檯面不夠;如果水槽下方又要塞淨水器、加熱器、垃圾桶、洗碗機管線,櫃內空間就要先算清楚。

水槽下方是廚房最容易爆量的地方。不要等櫃子做好才發現,每一樣設備都想住在同一間小套房。

2. 排水位置

排水要看管徑、坡度、距離、彎管與維修。排水不是有管就好,如果路徑太長、坡度不順、彎頭太多,後面容易排水慢、異味、阻塞或不好維修。

  • 水槽排水。
  • 洗碗機排水。
  • RO 淨水器排水。
  • 飲水機排水。
  • 中島水槽排水。

如果有中島水槽,更要提早討論。因為中島給排水牽涉地坪、管線、坡度與施工條件,不是櫃子進場前才突然說要做就好。

3. 插座位置

廚房插座不是越多越好,而是要放在對的位置。常見需要插座的位置包括冰箱、排油煙機、烘碗機、洗碗機、IH 爐、蒸烤爐、烤箱、微波爐、電鍋、咖啡機、氣炸鍋、RO 淨水器、廚下加熱器、四合一飲水機、餐邊櫃小家電區與掃地機器人充電區。

這些設備有些是 110V,有些可能需要 220V,有些需要專用迴路,有些需要避開水槽或高溫區。所以自地自建時,最好先列一張廚房設備清單,不要只跟水電說插座幫我多留幾個。多留幾個沒有用,留錯位置還是難用。

4. 專用迴路與用電量

現在廚房的小家電越來越多。以前可能只有冰箱、電鍋、排油煙機,現在可能多了洗碗機、蒸烤爐、IH 爐、咖啡機、氣炸鍋、烤箱、廚下加熱器。這些設備如果全部擠在同一迴路,很容易跳電或使用受限。

愛森在討論時,會先請屋主確認設備種類,再交給水電師傅判斷是否需要獨立迴路、線徑、開關箱容量與安全保護。森老闆不會替水電師傅決定配線規格,但我們會幫屋主把設備需求講清楚,避免水電師傅不知道你未來要用什麼。

5. 排油煙機與風管孔

水電配置不能和排油煙機分開看。排油煙機需要電源,也需要排煙路徑。爐具位置、油煙機中心、風管孔、外牆出口、吊櫃高度,都要一起討論。

如果排油煙機插座留錯位置,可能會露線、卡櫃、影響維修;如果風管孔位置不對,可能會讓風管轉太多彎,影響排煙效果。所以風管孔和水電放樣,應該一起檢查。

6. 照明與開關

廚房照明也常被忽略。有些廚房主燈很亮,但人站到檯面前,身體剛好把光擋住,結果切菜、洗菜、備料時,檯面反而變暗。

  • 天花主照明負責整體亮度。
  • 檯面照明負責工作區。
  • 餐邊櫃或展示櫃可做氣氛照明。
  • 開關位置要符合進出動線。

如果有吊櫃下方燈、層板燈、展示燈,也要提前留線。不要等櫃子做好才想補燈,線路就很難漂亮。

愛森通常會怎麼處理?

愛森不會一開始就叫屋主先選門板顏色。我們會先問家裡幾個人住、誰最常下廚、煮飯頻率、習慣中式熱炒還是簡單輕食、會不會用洗碗機、要不要 IH 爐、小家電多不多、冰箱多大、有沒有餐邊櫃、電器櫃或儲藏櫃、廚下要放哪些設備,以及未來會不會有長輩或小孩一起使用。

這些答案,會決定水槽、爐具、插座、電器櫃、收納與動線。確認生活需求後,我們會整理出一份初步廚房配置方向,讓屋主可以拿去和建築師、水電師傅、營造端討論。愛森的角色不是取代水電,也不是取代建築師,而是幫屋主把未來怎麼用廚房先講清楚。

這類規劃適合誰?

  • 正在自地自建。
  • 準備進入水電放樣。
  • 建築圖已經有了,但廚具還沒規劃。
  • 想裝洗碗機、IH 爐、蒸烤爐或廚下飲水機。
  • 擔心插座不夠、排水不順、設備塞不下。
  • 希望廚房不是完工才發現不好用。
  • 正在蓋中彰投地區的新家,想先把廚房想清楚。

越早討論,不代表越早花錢。越早討論,是為了不要讓後面的工程重做。

常見錯誤

錯誤一:水電先配,廚具後想

這是最常見的錯誤。水電先配完,後面才開始規劃廚具,結果很多位置都被限制住。比較好的順序是:先有廚房配置,再做水電放樣。

錯誤二:只說要很多插座,沒有列設備清單

插座多,不代表好用。真正要先確認的是哪些設備會同時使用、哪些設備要固定位置、哪些設備需要專用迴路、哪些插座要藏在櫃內、哪些插座要留在檯面上。沒有設備清單,水電師傅只能憑經驗留,但每個家庭的廚房習慣不一樣,經驗不一定剛好符合你家。

錯誤三:廚下設備全部擠在水槽櫃

水槽下方常常會被塞進很多東西:水槽落水頭、排水管、RO 淨水器、加熱器、垃圾桶、洗碗機管線、插座、清潔用品。如果沒有提前配置,水槽櫃很容易變成管線大亂鬥。

錯誤四:洗碗機等到最後才決定

洗碗機會牽涉櫃體尺寸、給水、排水、電源、門片開啟方向與左右鄰櫃。如果等到櫃體都規劃好了才說要加洗碗機,常常會影響整排尺寸。自地自建如果有可能裝洗碗機,建議一開始就先預留條件。

錯誤五:餐邊櫃忘記留插座

現在很多人的小家電不一定放在廚房主檯面。咖啡機、熱水壺、烤麵包機、氣炸鍋、電鍋,可能都會放在餐邊櫃或電器櫃。如果餐邊櫃沒有先留插座,後面就只能拉延長線。一條延長線,會讓漂亮的新家瞬間變成臨時工地感。

案例照片說明

自地自建廚房水電放樣前確認廚具配置

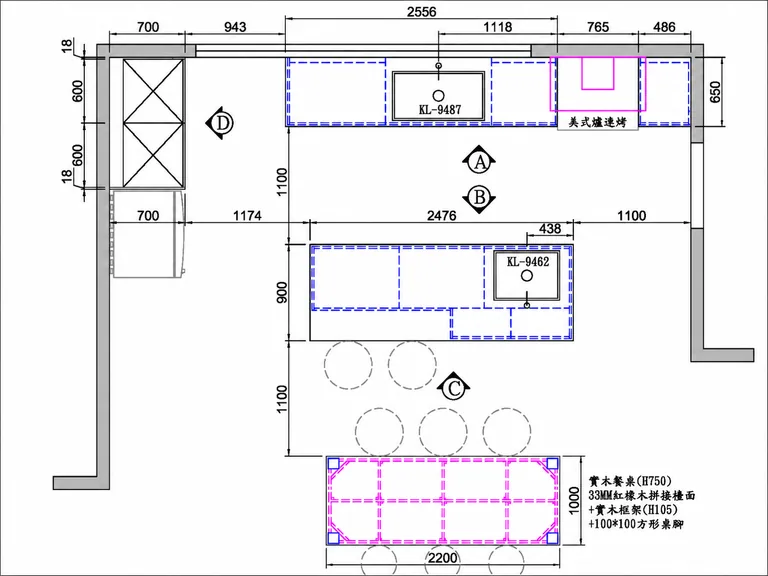

案例照片 1:水電放樣前的廚房牆面自地自建廚房在水電放樣前,先確認水槽、爐具、排油煙機、洗碗機與電器櫃位置,讓水電師傅有明確依據。

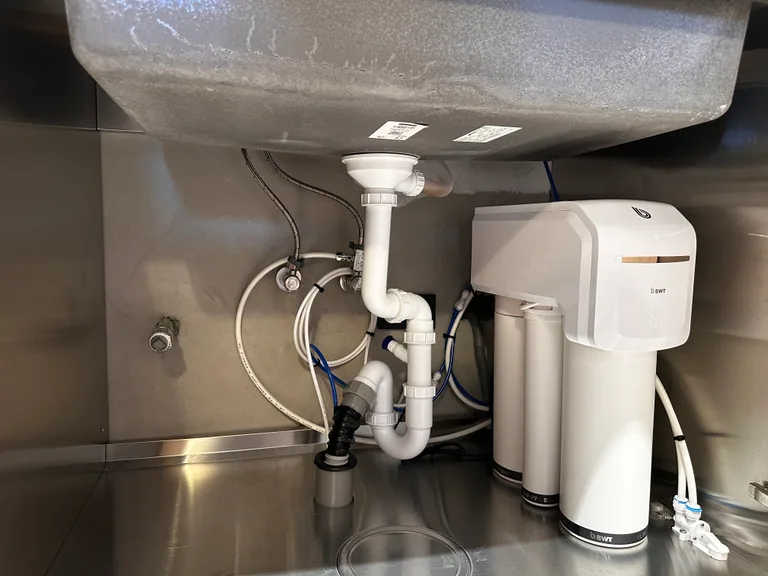

廚房水槽下方淨水器加熱器與排水配置
案例照片 2:廚下設備配置水槽下方常會整合排水、淨水器、加熱器與插座,前期若沒有規劃,完工後容易空間不足或維修不便。
廚房電器櫃與餐邊櫃插座預留規劃
案例照片 3:電器櫃與餐邊櫃插座小家電集中區要提前確認插座數量、高度與用電需求,避免完工後只能靠延長線補救。
自地自建廚房完工後水電與廚具整合案例
案例照片 4:完工後廚房整體照水電、設備與櫃體前期整合好,完工後檯面更乾淨,使用動線也更順手。

想規劃類似廚房,可以怎麼開始?

如果你正在自地自建,準備討論廚房水電,建議先準備建築平面圖、廚房空間尺寸、窗戶與樑柱位置、管道間位置、預計使用的爐具與排油煙機、洗碗機與蒸烤爐等設備清單、冰箱尺寸、RO 淨水器或廚下加熱器需求、平常下廚習慣,以及希望收納哪些東西。

你不用一開始就什麼都懂,但你可以先讓懂廚房的人幫你把問題抓出來。愛森協助中彰投屋主規劃客製廚房、實木門板與生活收納。我們在意的不只是櫃子做得漂亮,而是水電位置、設備使用、收納動線與未來維修都能一起想清楚。

正在自地自建,準備進入水電放樣階段,歡迎預約愛森廚房規劃討論。

預約廚房水電配置討論索取自地自建廚房水電檢查表私訊森老闆討論廚房配置

關於作者

廖述傑|愛森實業負責人

廖述傑為愛森實業負責人,長期參與客製廚房、櫥櫃、門板製作、現場丈量與安裝協調,文章內容主要來自實際案場、製作經驗與客戶常見問題。
